Lo clave
- XM advirtió un escenario de riesgo para atender de forma segura la demanda del área Oriental entre diciembre de 2026 y abril de 2027 si coincidían ambos mantenimientos.
- Según XM, la coincidencia sacaría más de 1.700 megavatios. En julio, MinEnergía citó simulaciones del CND con hasta 10 % de la demanda oriental afectada en el peor escenario.
- El mantenimiento de El Guavio no se cancela: se reprograma de forma voluntaria y limitada al periodo más crítico, según MinEnergía.
- Chivor II, de 500 megavatios, tenía mantenimiento solicitado del 16 de octubre de 2026 al 10 de junio de 2027. Según cartas de MinEnergía, es la primera de tres temporadas de obras en Chivor hasta 2029.
- Hasta el 26 de septiembre de 2026, las fuentes no reportaban racionamientos anunciados. El Espectador ubicó a EBSA, que atiende a San Luis de Gaceno, entre las empresas de la región oriental.
El riesgo tenía fechas, según XM: de diciembre de 2026 a abril de 2027. En esos meses, El Guavio y Chivor II, dos centrales de las que depende el área Oriental en los picos de demanda, iban a estar en mantenimiento al mismo tiempo. Y en plena temporada de El Niño.
El acuerdo que anunció el Ministerio de Minas y Energía con Enel Colombia, a cargo de El Guavio, y AES Colombia, a cargo de Chivor, busca evitar esa coincidencia. Para el Valle de Tenza y el piedemonte la pregunta es otra: qué cambia en la práctica.
¿Por qué XM habló de racionamiento de energía en el área Oriental?
La alerta la dio XM, la empresa que opera el Sistema Interconectado Nacional y administra el Mercado de Energía Mayorista. Su gerente encargado, Juan Carlos Morales, explicó el problema en una entrevista con Blu Radio que recogió El Espectador el 31 de agosto de 2026.
Según Morales, si los dos mantenimientos coincidían saldrían del sistema más de 1.700 megavatios, y eso también afectaría la generación de seguridad en el área Oriental. Si no se reprogramaba al menos uno de ellos, no habría cómo garantizar la seguridad energética de esa zona y se tendría que racionar.
El contexto pesaba. Según El Espectador, el país había alcanzado máximos históricos de demanda de energía y, con la llegada de El Niño, esa demanda podría superar los 265 gigavatios hora (GWh) diarios. Aun así, Morales dijo que en ese momento estaba previsto que el país estuviera lejos de un gran apagón, aunque la incertidumbre era «más extrema de lo que hemos visto en años anteriores».
¿Qué advirtió el Gobierno en julio sobre Chivor y El Guavio?
La alerta venía de antes. En cartas fechadas el 16 de julio de 2026, que reveló El Tiempo al día siguiente, el entonces ministro de Minas y Energía, Edwin Palma, alertó sobre el cruce de los mantenimientos con El Niño. Las cartas iban dirigidas al Consejo Nacional de Operación del sector eléctrico, a XM, a la Comisión de Regulación de Energía y Gas (Creg), a Enel y a AES Colombia.
Según esas cartas, Chivor tendría intervenciones en tres temporadas: del 16 de octubre de 2026 al 10 de junio de 2027, del 10 de septiembre de 2027 al 4 de mayo de 2028 y del 1 de septiembre de 2028 al 10 de junio de 2029, con 500 megavatios indisponibles.
En El Guavio, las cartas ubicaban las obras de enero a abril de 2027, 2028 y 2029, con el embalse como máximo al 17 % de su volumen útil.
Si se hacían al mismo tiempo, advirtió el Ministerio, podrían quedar indisponibles 1.750 megavatios en los meses más críticos de El Niño. Las simulaciones del Centro Nacional de Despacho (CND) indicaban que «hasta el 10 por ciento de la demanda del área oriental se vería afectada bajo el escenario más crítico evaluado».
Según El Tiempo, las cartas también plantearon la duda de si, por su duración e impacto, se trataba de mantenimientos o de ampliaciones de capacidad, repotenciación o modernización de las plantas. Y el Ministerio pidió a la Creg precisar qué podía hacer el Gobierno, dentro de la regulación vigente, para ordenar que las obras se reprogramaran.
¿Qué zona estaba en riesgo y qué tiene que ver con Boyacá?
Según La FM, el reporte de XM ubicaba el escenario de riesgo en Bogotá, Cundinamarca, Meta y Guaviare. El Espectador, por su parte, incluyó en la región oriental a empresas como Enel (Codensa), la Electrificadora del Huila, la Empresa de Energía de Arauca y la Empresa de Energía de Boyacá (EBSA).
Ese último dato importa aquí: EBSA es la empresa que presta el servicio de energía en San Luis de Gaceno (Boyacá). Hasta el 26 de septiembre de 2026, ninguna de las fuentes consultadas reportaba un racionamiento anunciado para el departamento.
Chivor, además, es un vecino. La central de AES Colombia tiene su embalse en el Valle de Tenza, el mismo que en julio de 2026 rebosó de forma controlada hacia el río Batá.
¿Qué acordaron el Gobierno, Enel y AES Colombia?
El Ministerio de Minas y Energía anunció el 26 de septiembre de 2026 que concertó con las dos generadoras que los mantenimientos mayores de El Guavio y Chivor II no se hagan al mismo tiempo. En el acuerdo participó la Asociación Colombiana de Generadores de Energía Eléctrica (Acolgen), y hace parte del Plan Energía YA.
El cambio recae en El Guavio. Su mantenimiento no se cancela: se reprograma de forma voluntaria, excepcional y limitada al periodo de mayor criticidad, según el comunicado del Ministerio que publicó El Heraldo.
Según La FM, la salida de Chivor II sigue prevista: AES Colombia había solicitado el mantenimiento de la etapa 2 de Chivor, de 500 megavatios, entre el 16 de octubre de 2026 y el 10 de junio de 2027.

En El Guavio, las obras contemplaban vaciar por completo el embalse entre septiembre y diciembre de 2026, de acuerdo con lo que Enel reportó a XM. Después, la central operaría a filo de agua, es decir, con la generación sujeta al caudal que le llega. Las fuentes no precisaron las nuevas fechas.
Mover el calendario tiene costos. El Ministerio explicó que obliga a reorganizar contratistas y proveedores, ajustar la logística de equipos y repuestos, reforzar el monitoreo de las plantas y asumir costos y riesgos adicionales.
La ministra de Minas y Energía, María Nohemí Arboleda, afirmó que el acuerdo demuestra que, «cuando trabajamos unidos, sí es posible convertir una alerta en una decisión concreta para proteger la energía de los colombianos». La presidenta de Acolgen, Natalia Gutiérrez Jaramillo, dijo que fue resultado de «semanas de diálogo técnico y constructivo».
¿Quién ha vigilado a Chivor en 2026?
El acuerdo llega después de varias revisiones a AES Colombia y a la central que la empresa opera en el Valle de Tenza. Boyacá 7 Días informó el 24 de febrero de 2026 que la Superintendencia de Servicios Públicos Domiciliarios (Superservicios) citó en Bogotá al representante legal de AES Colombia y de otras generadoras hidroeléctricas. El objetivo era verificar su información operativa desde el 1 de enero de 2025:
- los niveles, volúmenes y disponibilidad declarada de los embalses;
- los reportes de caudales, descargas y vertimientos;
- los planes de mantenimiento, con el sustento de cualquier indisponibilidad que afectara la oferta de energía.

Las2orillas informó el 11 de marzo de 2026 que la entidad, dirigida por Felipe Durán Carrón, visitó a varios dueños de hidroeléctricas, entre ellos AES Colombia y Enel Colombia, en medio de las inundaciones en Córdoba por la creciente del río Sinú y de la crisis por la apertura de compuertas de la hidroeléctrica Urrá.
El medio recordó que Chivor llegó a niveles críticos en 2024, cuando el caudal del río Batá estuvo 584 % por encima de su promedio.

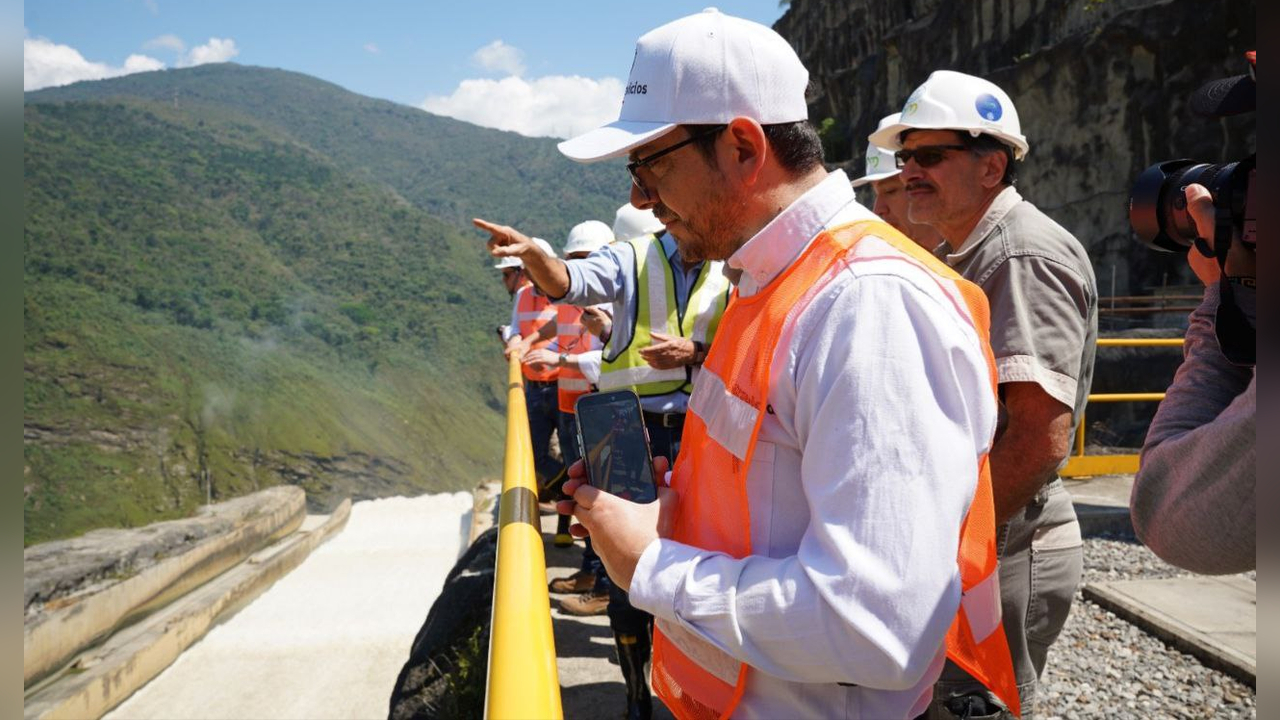

El 5 de mayo de 2026, AES Colombia publicó que recibió «la visita de la Superintendencia» en la Central Chivor. Según la empresa, recorrieron la casa de máquinas, la subestación y los frentes de mantenimiento y estabilización, y mostraron la gestión del embalse La Esmeralda.
Y el 25 de julio de 2026, la Corporación Autónoma Regional de Chivor (Corpochivor) informó que se reunió con AES Colombia para conocer sus medidas frente a El Niño. También revisaron, según la autoridad ambiental, las obligaciones ambientales, el estado de los permisos y el avance de los planes de compensación.

¿Qué tan fuerte sería El Niño 2026-2027?
El Instituto de Hidrología, Meteorología y Estudios Ambientales (Ideam) informó el 10 de septiembre de 2026 que hay una probabilidad superior al 90 % de que El Niño alcance una intensidad muy fuerte en el último trimestre de 2026 y el primero de 2027. También estimó en 75 % la probabilidad de que sea el más intenso de los últimos 76 años, según La FM.
A finales de agosto, los embalses del oriente estaban altos. Con corte al 30 de agosto de 2026, XM reportó las reservas del país en 79,02 %, con El Guavio y Chivor por encima del 90 %, frente a niveles cercanos al 50 % en el occidente, según El Espectador.
Las cuentas ante El Niño ya se hacían en mayo. Según La República (4 de mayo de 2026), la generación hidráulica aportó el 81 % de la energía consumida entre abril de 2025 y abril de 2026. Las térmicas, que aportaron el 11,5 % en los 12 meses anteriores, podrían subir al 55 % en la temporada seca.
¿Cómo usará AES Colombia el embalse de Chivor durante El Niño?
Federico Echavarría, gerente de AES Colombia, dijo en mayo, según La República, que las hidroeléctricas «siguen siendo un pilar de soporte y confiabilidad del sistema energético colombiano».
En septiembre habló de Chivor en concreto, en una entrevista con Valora Analitik durante el congreso de Acolgen en Bogotá, publicada el 18 de septiembre de 2026.
Según Echavarría, la idea de la empresa es usar de manera responsable el embalse lleno hasta marzo o abril de 2027. Así, dijo, se busca dar tranquilidad de que «Chivor da la confiabilidad que el país está esperando».

El gerente describió un panorama estrecho: «Es la primera vez en la historia que entramos en un fenómeno de El Niño con déficit». Según él, en este Niño la demanda de energía es mayor que la oferta, cuando lo normal era llegar a esa temporada con margen.
En la misma entrevista contó que AES adelanta en Chivor una segunda etapa de modernización, de unos 110 millones de dólares, después de una primera de 120 millones que terminó en 2021. La entrevista, publicada ocho días antes del acuerdo, no se refirió al mantenimiento de Chivor II.
¿Qué pueden hacer los hogares de San Luis de Gaceno?
El Ministerio insistió en que la preparación frente a El Niño no recae en un solo actor: requiere decisiones de las autoridades, compromiso de las empresas y uso responsable de la energía por parte de la ciudadanía. XM y el Ministerio seguirán vigilando el sistema, con énfasis en el área Oriental.

En casa, ese uso responsable empieza por lo básico: apagar las luces que no se usan, desconectar los aparatos que quedan en espera y aprovechar la luz del día. Y ante un corte o un aviso de racionamiento, lo mejor es confirmar la información en los canales oficiales de EBSA antes de reenviar cadenas.
La Voz de San Luis seguirá atenta a cualquier anuncio para el Valle de Tenza y el municipio.
Preguntas frecuentes
¿Habrá racionamiento de energía en San Luis de Gaceno?
Hasta el 26 de septiembre de 2026, las fuentes consultadas no reportaban ningún racionamiento anunciado. XM advirtió un riesgo en el área Oriental entre diciembre de 2026 y abril de 2027 si coincidían los mantenimientos de El Guavio y Chivor II, y el acuerdo busca evitar esa coincidencia.
¿Cuándo es el mantenimiento de Chivor II?
AES Colombia lo había solicitado entre el 16 de octubre de 2026 y el 10 de junio de 2027, según La FM. Corresponde a la etapa 2 de la central, de 500 megavatios. Según cartas del Ministerio de Minas reveladas por El Tiempo, esas fechas corresponden a la primera de tres temporadas de intervenciones en Chivor, que irían hasta el 10 de junio de 2029.
¿Se canceló el mantenimiento de El Guavio?
No. Según el Ministerio de Minas y Energía, se reprograma de forma voluntaria, excepcional y limitada al periodo de mayor exigencia. Las fuentes consultadas no precisaron las nuevas fechas.
¿Qué autoridades han revisado la operación de Chivor en 2026?
Según Boyacá 7 Días (24 de febrero de 2026), la Superservicios citó a AES Colombia y a otras generadoras para revisar sus embalses, reportes y planes de mantenimiento. En marzo, según Las2orillas, la entidad visitó a varios dueños de hidroeléctricas, entre ellos AES Colombia. En mayo, AES informó la visita de «la Superintendencia» a la Central Chivor, y en julio Corpochivor revisó con la empresa sus medidas ante El Niño y sus obligaciones ambientales.
